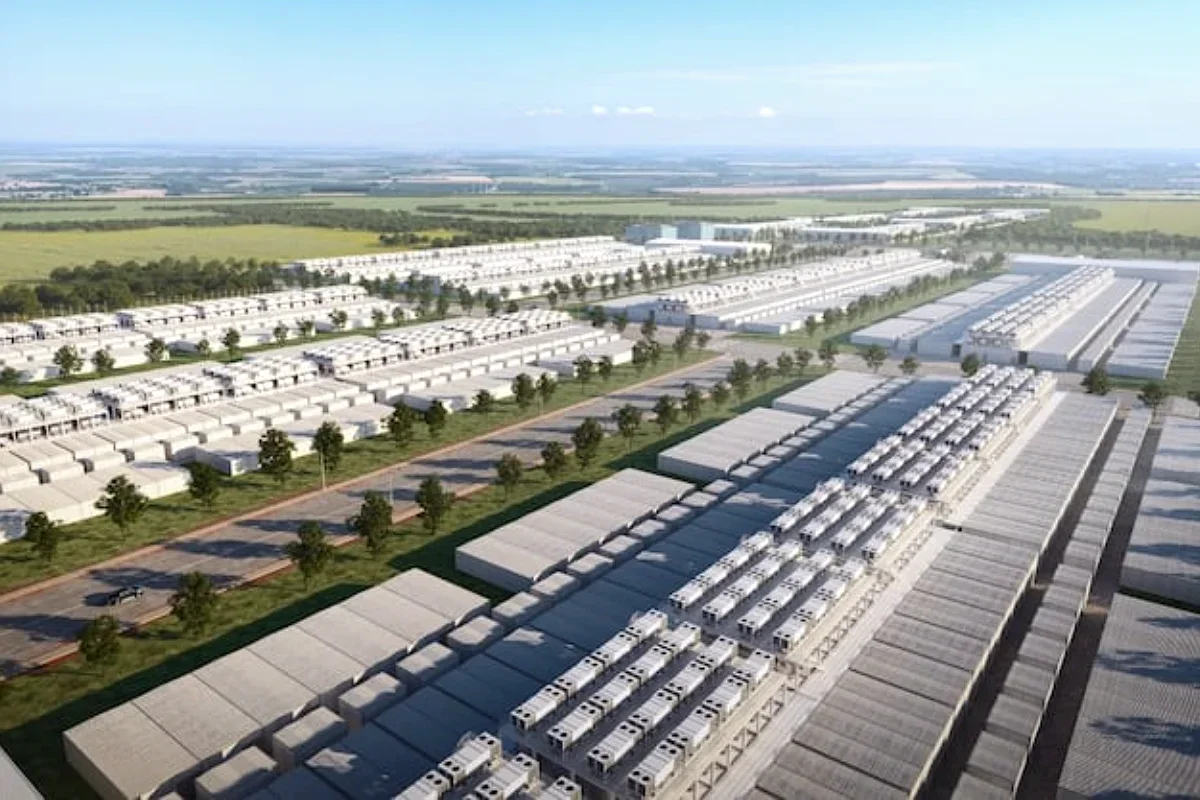

Campus de centros de datos para inteligencia artificial en Yguazú. Foto: abc Paraguay

Centro de IA en Paraguay: Araico anuncia $us 12.000 millones

Lo esencial: La empresa paraguaya Araico Corporation comenzó a construir Iguazú AI City, un campus de centros de datos para inteligencia artificial en Yguazú, Alto Paraná. Según el diario ABC Color, la primera etapa estaría activa en diciembre de 2026.

Por qué importa: Según ABC Color, Araico sostiene que sería la mayor inversión privada en la historia de Paraguay. El proyecto pone a prueba en un país vecino un modelo concreto. El medio paraguayo RDN explica que Paraguay buscaba un gran consumidor industrial que redujera la cesión de excedentes de energía a Brasil a precios bajos.

  • Para los países de la región con energía disponible, el resultado puede servir como referencia de si los centros de datos de IA atraen capital real o se quedan en anuncios.

El plan

  • Según el medio paraguayo El Prisma, la primera fase cuesta $us 300 millones y contempla seis módulos con 6 MW de capacidad operativa para diciembre de 2026.
  • ABC Color informó que la segunda etapa está prevista para el segundo trimestre de 2028, con unos 130 MW de energía.
  • El directivo de Araico, Alejandro Zuccolillo, dijo a ABC Color que pagarán a la ANDE $us 45 por MWh más un ajuste anual, y que la firma del contrato es inminente. En fases posteriores, la empresa prevé sumar generadores privados.

Quién está detrás: Araico fue fundada por los empresarios paraguayos Alejandro Zuccolillo y Nicolás Arréllaga. Según RDN, Zuccolillo también lidera empresas locales como Magno Línea 12, el grupo Timbo y la desarrolladora inmobiliaria Zuba.

  • Según Araico, citada por ABC Color, en el financiamiento participan el fondo de Silicon Valley Founders Fund, BID Invest y la Corporación Financiera de Desarrollo Internacional de Estados Unidos (DFC).

Qué dicen: “Hasta hoy la vendíamos como materia prima; a partir de ahora la vamos a transformar aquí”, señalaron desde Araico sobre la energía paraguaya.

En Bolivia: En julio de 2025, el entonces candidato presidencial Jorge Tuto Quiroga propuso instalar un centro de inteligencia artificial en Orinoca, en el altiplano de Oruro, para aprovechar el clima frío y seco en la refrigeración de los equipos.

  • A diferencia de Araico, su idea apuntaba a aplicar la IA en salud, educación, justicia y productividad.
  • En El Alto, la estatal Entel opera un centro de datos con certificación Tier III que, según la empresa, está preparado para desplegar componentes de IA.

Sí, pero

  • Según el medio paraguayo OviedoPress, las cifras de inversión, el costo previsto de la energía y la afirmación de que será la supercomputadora más avanzada de América Latina provienen de Zuccolillo y de comunicados de Araico.
  • Zuccolillo admitió que Araico entra hoy en la categoría de consumo de criptominería, porque todavía no existe una tarifa para centros de datos de IA. Según El Prisma, la ANDE fijó el 31 de diciembre de 2027 como vencimiento del régimen tarifario para grandes consumidores intensivos.

Yguazú: cuatro proyectos de centros de datos, uno en operación

Estado de los proyectos anunciados en el distrito de Alto Paraná, Paraguay, a septiembre de 2026 Fuente: El Prisma y ABC Color (Paraguay)
Proyecto Inversión anunciada Potencia Estado
HIVE DigitalEmpresa canadiense No informada 200 MW instalados En operaciónÚnico proyecto que ya consume energía
Iguazú AI CityAraico (Paraguay) $us 12.000 millones en tres años 6 MW en dic. 2026; unos 130 MW en 2028 En construcciónContrato con la ANDE pendiente de firma
Yguazú DigitalGobiernos de Paraguay y Taiwán Sin inversión cerrada De 10 MW a 1.000 MW (proyectado) MemorándumNo vinculante, firmado en mayo de 2026
Pardat HoldingEmpresa estadounidense Más de $us 1.000 millones No informada AnuncioPresentado al municipio en marzo de 2026, sin avances conocidos
Las cifras de inversión y potencia son las anunciadas por cada empresa o gobierno. Para Iguazú AI City, la potencia final del campus no fue divulgada.

Qué sigue: La firma del contrato con la ANDE y la entrega de la primera etapa en diciembre serán la primera prueba verificable del proyecto. Según El Prisma, la tarifa para este tipo de consumidores todavía está en estudio.

Fuente: ABC Color (Paraguay), con información de El Prisma, RDN y OviedoPress.
